济南最后一条蒸汽供热动脉改造 舜耕路今起夜间施工

2018-08-17 08:51:00 来源: 济南时报 作者: 卢婷

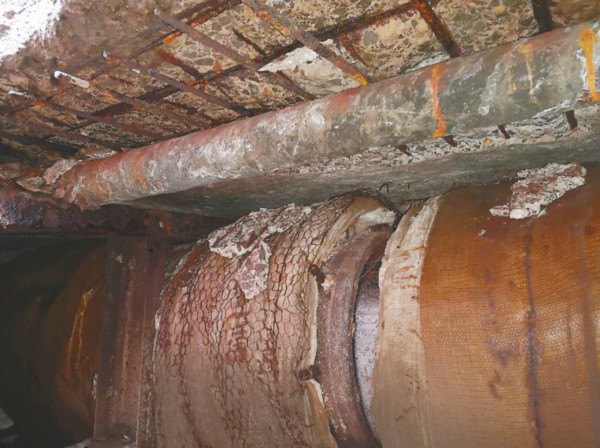

  老蒸汽管线已锈迹斑斑,不堪重负。济南热电供图

  每年供暖季前,总有这样一条熟悉的公告:“‘金汽北线’进行暖管送汽,沿线检查井可能出现冒汽现象,勿惊慌”。16日晚,济南最后一条蒸汽供热大动脉迎来改造。随着舜耕路(土屋路至济大路)“汽改水”施工,今后将难再见马路窨井大量冒白汽的景象。

  此外,因工程需占用东侧快车道,考虑到舜耕路交通状况,施工采用“昼伏夜出”方式,白天不影响通行。管网改造后,将提升周边约20万市民供热状况。

  18年老管线将改造 安全性更好

  “金汽北线”是我市主城区现有输送距离最长、运行负荷最大的蒸汽管网,起止点为金鸡岭热电厂至省中医东院区,管网总长度约15公里,供热范围包括舜耕路、经十路(玉函路-山师东路)、青年东路、泺文路、泺源大街等,是老城区重要供热动脉。

  2000年管线投运后,至今运行了18个年头,接近使用年限。近年来,随着周边供热需求逐年增长,原有直径500-600毫米的蒸汽管线输运能力低、稳定性差的弊端不断显现,渐渐不堪重负。补偿器老化、支架锈蚀移位、管道沉降等突出的安全隐患,严重影响舜耕路、经十路周边用户供热稳定,改造迫在眉睫。“继2008年逐步进行汽改水后,这是济南最后一条蒸汽大管线。”济南热电金鸡岭分公司经理王玉栋介绍。

  据了解,本次施工路段为舜耕路的土屋路至济大路段,全长约2.6千米,新敷设900毫米直径高温水供热管线,高温水管道自金鸡岭热电分公司首站出线,沿舜耕路自南向北直埋铺设。施工期为2018年8月16日至10月20日,工期65天。

  “蒸汽输送本身危险性就高于高温水,且老蒸汽管线是单向输送,汽送出去就回不来了。高温水管道则分供、回水管,热水完成热传递后可以回收再利用,热源更加绿色稳定。”王玉栋表示,该线作为济南热电主力供热管线,承担着市区供热联网输配的重任,改造后其热输配能力将进一步增强,提升整体运行安全稳定性。金鸡岭热电分公司以北800万平方米供热辖区,约20万市民将受益。

  值得注意的是,由于老蒸汽管线运行时管道温度近300℃,冬季有污水等流入供热窨井会挥发成蒸汽,马路常常冒白汽。改造后的高温水管线保温性好,温度没那么高,冒白汽现象将有效解决。施工“昼伏夜出” 5点前恢复通行

  舜耕路为济南南北向主要交通干道,全天承担着巨大交通流,工程沿线涉及16条公交路线,有舜耕路土屋路、舜耕路玉函小区北路、东八里洼等10个公交站点。记者了解到,施工将占用东侧快车道,考虑到舜耕路交通状况,确定了夜间施工,白天恢复通行的方式。

  “22点到23点,开始掀钢板,清理沟槽;23点到次日3点,正式施工作业;为及时恢复交通,3点以后就不具体施工了,会进行回填支护、盖钢板、撤场、路面清扫等工作。为了缩短工期,我们将分三个标段同时施工。”王玉栋表示,每日5点前,施工区域将恢复通行,维持原有双向机动车6车道,对公交和慢行交通不产生影响。

  据悉,用于恢复交通的钢板长约6米、宽约2.5米、厚4公分,每块重达4吨。仅吊钢板铺盖就相当费时费力,每天施工仅有4个小时。为了减少车过钢板的噪音同时保证车辆行驶舒适度,这些钢板还全部做了圆弧包角。

初审编辑:尹玉涛

责任编辑:张帆

相关新闻
推荐阅读
  • 济南首个交通事故救助站成立,可垫付72小时内抢救费


    16日上午,济南首个交通事故救助工作站在济南市中心医院成立。在以往,72小时内费用由伤者自行垫付费用,  此外,在整个救助通道过程中,交警将提供全程法律援助,让事故当事人真正做到少跑腿。[详细]

    08-17 08-45齐鲁壹点
  • 济南土地市场降温:开发商拿地观望,低溢价率成常态


    由于资金紧张,加之地价较高、市场趋冷,进入2018年,济南土地市场明显降温,开发商进入拿地观望期。雪山片区韩仓河东A-1地块楼面地价为每平米9713元,溢价率仅为3.6%;郭店两宗地块楼面地价每平米6277元,溢价率12.3%。[详细]

    08-17 08-44齐鲁壹点
  • “九久红”职工培训基地开拆 违建面积达2.2万平方米


    8月15日凌晨,南部山区对紧邻锦绣川水库的“九久红”职工培训基地违章建筑进行拆除。今年7月23日,南部山区管委会综合执法局对九久红公司下达了《强制拆除违法建筑决定书》,并下达《强制拆除违法建筑通告》,进入强制拆除程序。[详细]

    08-17 08-47济南日报
  • 2018济南与住友商事高层对话会举行 王忠林孙述涛参加活动

    今天下午,2018济南与住友商事高层对话会在济南举行。当天,历下区政府与住友商事就医养结合中心项目签署了战略合作协议,泰华智慧产业集团股份有限公司与住友商事签署了战略合作协议。[详细]

    08-17 08-47济南日报
  • 英雄山路3500平方米违建将在15天内拆除完毕

    今天上午,市城管局“看拆违、话民生、谈变化”系列报道活动走进市中区,观看了英雄山路238号院拆违现场及济大路18号、经四路368号口袋公园。记者了解到,市中区综合行政执法局六里山中队配合街道办事处,对英雄山路238号院3500平方米的违建进行拆除,预计15天内拆...[详细]

    08-17 08-39舜网-济南日报
  • 社区老人配手环,山大路打响 “党建+”孝文化

    在山大路街道利农社区养老服务中心,每个老人身上均佩戴着一个手环,每天,老人们的信息都会通过手环将信息传送到中心,对身体进行实时监测。今天,大众网记者就来到山大路街道,了解街道建立的“五个一”工作机制,打响“党建+”孝文化、“党建+”民生、“党建+”...[详细]

    08-17 08-37大众网
