10月8日前 济南东部热网要求具备通水条件
来源:大众网济南站 2014-09-08 11:14:00
中秋节期间,济南东部供热施工现场依然在紧锣密鼓地忙碌着。济南东部特别是高新区供热管网今年实施了“汽改水”工程,涉及用热面积20万平方米。“10月8日之前,我们要求东部所有供热管网全部具备通水条件,不耽误今冬11月15日正式供暖。”8日,济南热力有限公司五公司项目部经理马雁岭说。

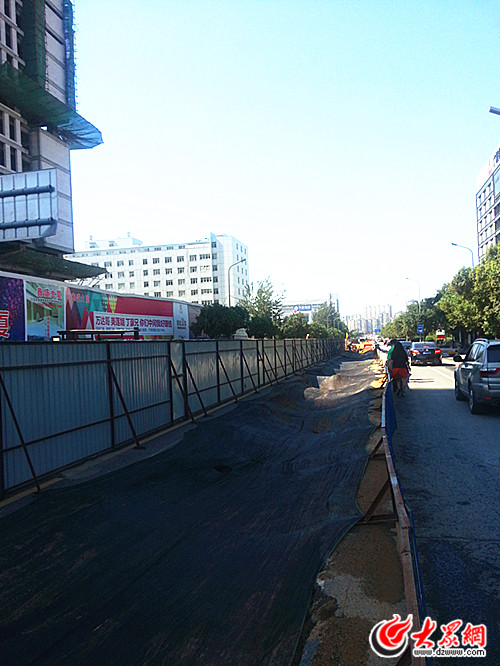

颖秀路施工现场,工作人员已经开始回填路面。(记者 张娜 摄)
大众网济南9月8日讯(记者 张娜)中秋节期间,济南东部供热施工现场依然在紧锣密鼓地忙碌着。济南东部特别是高新区供热管网今年实施了“汽改水”工程,涉及用热面积20万平方米。“10月8日之前,我们要求东部所有供热管网全部具备通水条件,不耽误今冬11月15日正式供暖。”8日,济南热力有限公司五公司项目部经理马雁岭说。
8日上午,颖秀路供热管道施工现场,工作人员正在对已经铺好的管道进行填埋,过两天就可以修复路面,铺设沥青了。马雁岭介绍,包括颖秀路在内,高新区原有热网多为蒸汽管网,热损耗比较高,供热效果不太稳定。今年,济南热力实施了高新区“汽改水”工程,即把供热蒸汽管网改造为高温水管网,改造之后的热网可以降低5%的热损耗,节省出来的热量可以多供4万平方米用热面积,也能让原有热用户的供暖效果更稳定,更安全。
目前,东部城区16条主路“汽改水”施工正在进行,预计9月底前全部完工,管线辐射的10余个大型住宅小区有望享受高温水管网供热。
这16条主要施工路段涵盖涵源大街、奥体中路、舜华北路、天辰大街、凤凰路、颖秀路、崇华路、开拓路、小汉峪沟、舜华路、伯乐路、浪潮路、舜凤路、工业南路、舜华西路、新泺大街等,全长约10公里。
济南热力相关负责人介绍,上述施工热网要求在10月8日前必须具备通水条件,不能耽误今冬居民用暖。
据悉。为实现东部城区供热系统整体节能目标,2010年起,济南热力开始对东部城区蒸汽管网进行“汽改水”工程。今年,计划完成汽网南线和西线、东新片区、高新片区“汽改水”工程,投资近2亿元改造解放东路、茂岭山路、黄台南路、华信路、七里河路等道路管线,将28公里蒸汽管网改造为高温水管网。同时,投资8000万元完成143个汽水站的“汽改水”改造;建设完成供热能力300万平方米轻化热源厂换热首站,为汽网北线“汽改水”工作创造条件。全部改造完工后,东部城区济南热力所辖供暖范围将不再使用蒸汽管网供热。
责任编辑:张娜
更多新闻
- 带薪休假触动旅游模式 错峰出行渐养成
- 10月8日前 济南东部热网要求具备通水条件
- 中秋天气宜出行 济南上榜全国12个最宜赏月城市
- 山东试点高职校招生 文凭与统招生相同
- 19批次月饼抽检不合格 主要问题为防腐剂超标等
大众网版权与免责声明
1、大众网所有内容的版权均属于作者或页面内声明的版权人。未经大众网的书面许可,任何其他个人或组织均不得以任何形式将大众网的各项资源转载、复制、编辑或发布使用于其他任何场合;不得把其中任何形式的图片切换散发给其他方,不可把这些信息在其他的服务器或文档中作镜像复制或保存;不得修改或再使用大众网的任何资源。若有意转载本站信息资料,必需取得大众网书面授权。
2、已经本网授权使用作品的,应在授权范围内使用,并注明"来源:大众网"。违反上述声明者,本网将追究其相关法律责任。
3、凡本网注明"来源:XXX(非大众网)"的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。本网转载其他媒体之稿件,意在为公众提供免费服务。如稿件版权单位或个人不想在本网发布,可与本网联系,本网视情况可立即将其撤除。
4、如因作品内容、版权和其它问题需要同本网联系的,请30日内进行。
