今年年底,济南东部水源将实现四库连通调水

2023-10-03 09:17:53 来源: 济南报业全媒体 作者: 刘克

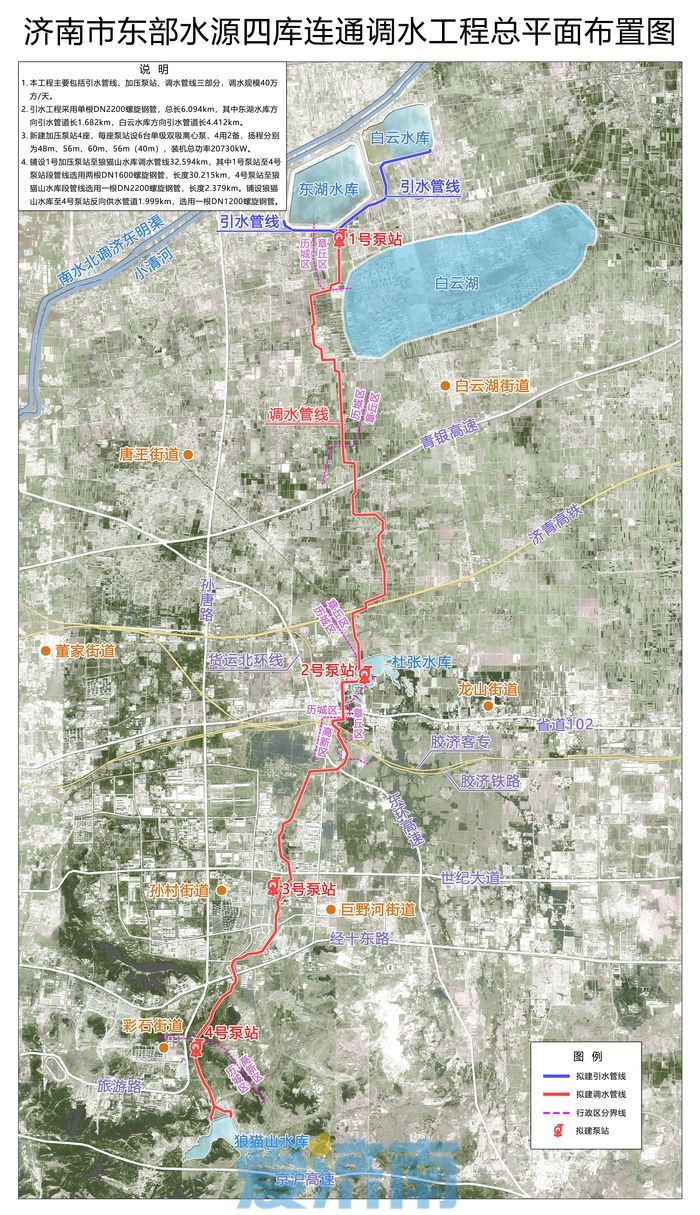

  建的是项目,拼的是发展,2023“项目突破年”,济南只争朝夕。济南市东部水源四库连通调水工程作为济南市一项重要水利工程项目,几乎每天都在上演开足马力、大干快上的项目建设、推进场景。日前,爱济南记者从济南市城乡水务局获悉,为优化生态环境,解决中央商务区、临空经济区等济南东部区域经济发展和生态环境用水问题,济南市城乡水务局提出以东湖水库、白云水库为枢纽,通过建设城市东部东湖水库、白云水库、杜张水库、狼猫山水库四库连通调水工程,形成以东湖水库输水工程、四库连通调水工程两条线路向凤凰路水厂、东湖水厂、旅游路水厂等三座水厂供水,同时向巨野河、杨家河、土河、刘公河、韩仓河、龙脊河、小汉峪沟等七条河流进行生态补水、促进河道有水的供水网络格局。

供水规模40万吨/日,工程年调水总量相当于122个“大明湖”

  据济南市清源水务集团有限公司四库连通工程技术负责人左安涛介绍,济南市东部水源四库连通调水工程总投资11.99亿元,设计供水规模40万吨/日,预计工程年调水总量为14600万立方米,相当于122个大明湖的蓄水量。

  四库连通工程于2021年9月12日正式开工,截至2023年9月25日,管道工程共38.5公里已全部安装完成,1号泵站、3号泵站已建设完成。2号泵站主厂房、调节池筏板混凝土浇筑完成,侧墙浇筑完成,副厂房灌注桩完成25颗;4号泵站主厂房筏板混凝土浇筑完成,侧墙完成85%,调节池筏板混凝土浇筑完成,侧墙完成70%,副厂房灌注桩完成38颗。

  施工期污染咋处理?半挖半填施工避免雨季施工

  “针对施工期扬尘、废水、噪声等污染因素,我们会根据《济南市扬尘污染防治管理规定》等环境管理要求,结合工程措施影响减缓措施。”左安涛告诉爱济南记者,施工物料堆放区和生活区远离生态红线区和水源保护区设置,划分建筑材料堆放区,有序堆放,加盖棚布、设立围挡,并定时洒水抑尘,运输车辆应采取加盖棚布并定期冲洗;在施工区设置沉淀池,施工废水沉淀后用于场地洒水,施工人员生活污水采用化粪池,由周围农户定期清运;养护废水、施工车辆和机械冲洗废水收集进入在临时占地内设置的沉淀池,经沉淀处理后回用于冲洗、洒水降尘和绿化等;施工临时排水管道、沉淀池、化粪池等应采取防渗措施,防止污染地下水;选择低噪声设备,合理安排施工时间和施工场地,加强对周围敏感保护目标的保护。

  同时,工程采用半挖半填施工方式,对开挖段及时覆土回填,尽量避免雨季施工,挖方妥善集中暂存,用于工程回填、泵站管理区覆土等;保持排水系统通畅,分区绿化,保持景观协调。

  此外,设置专门的地下水监测井构成地下水监测系统,建立风险事故应急机制,尽可能减少突发事故对地下水水质的破坏,制定地下水风险事故应急响应预案,做好应急防范工作等措施。

  如何保证用水水质?投放滤食性生物禁止排放污水

  东部水源四库连通调水工程建成后,将如何保证用水水质和地表水水质呢?左安涛表示,首先要对来水水源的水质采取严格的生态保护措施,定期对其水质进行检测分析,确保引水水质能够满足相关标准;同时,运行期四座水库会严格控制库区周围及上游流域有机物和营养盐等污染源,制定水库库区及水库上游水污染防治规划、库区及库周生态建设规划,以河道水网整治为重点,加强水源涵养,进行河岸整治、绿化工程建设以及加强水土流失治理力度,优化项目区生态环境等。

  同时,水库管理处向库区投放鲢鱼等滤食性生物用以改善库区水质,水库大堤周围建绿化工程,防止人为排放污水、倾倒垃圾、风沙沉降等造成对水质的影响;东湖水库、白云水库和狼猫山水库会严格按水源地一级保护区要求进行保护,加强水库管理,遵守水源地保护区污染防治管理规定。

  “按照总体规划要求,我们计划2023年底完成主体工程并具备通水条件。”左安涛说,届时,东部水源四库连通调水工程将为济南东部城区提供生活用水,为周围地表水体提供生态补水水源。
